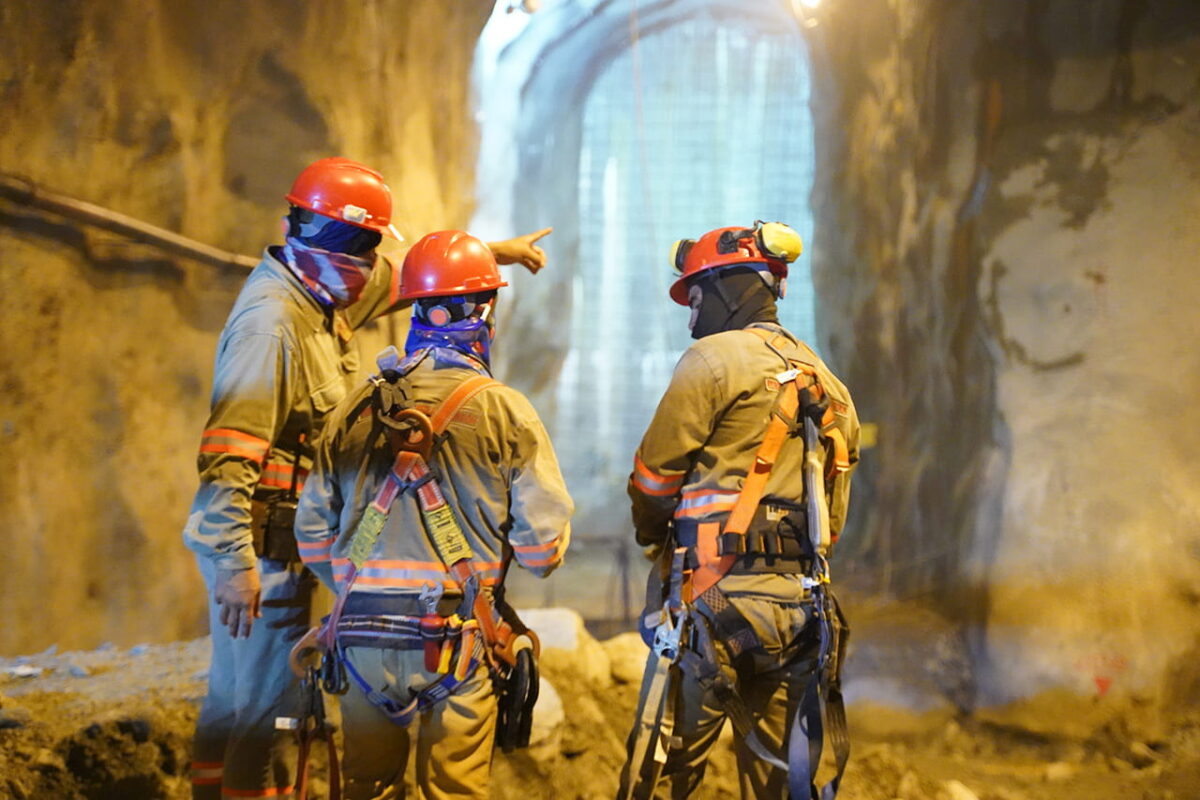

La galería auxiliar de desviación (GAD), donde se originó la contingencia de Hidroituango el 28 de abril de 2018, ya fue taponada por EPM.
Este se constituye en un hito para la estabilidad de la obra y la mitigación de los riesgos para las comunidades ubicadas aguas abajo del proyecto.
Le puede interesar: Los estragos que ha provocado la primera temporada de lluvias de 2022 en Antioquia
Jorge Andrés Carrillo Cardoso, gerente general de EPM, informó: “Gracias a un trabajo de alta ingeniería clausuramos la GAD. Así, logramos mitigar un riesgo para las comunidades ubicadas aguas abajo de la presa y dimos un nuevo paso en esa meta de entrar a generar energía con las dos primeras unidades en el segundo semestre de 2022”.
Por su parte, William Giraldo Jiménez, vicepresidente de Proyectos Generación Energía de EPM, indicó que “el taponamiento de este túnel nos da tranquilidad. Esta fue la estructura que colapsó y causó la contingencia aguas abajo de la presa y, dejarlo definitivamente fuera de servicio, es una gran noticia para las comunidades y para la estabilidad de Hidroituango”.
¿Cómo se logró?
Clausurar la GAD no fue tarea sencilla, ya que se encontraba taponada naturalmente, con el riesgo que se destaponara de forma natural en cualquier momento. En diciembre de 2019, se bajaron las compuertas de 300 toneladas para cada ramal, lo que permitía un taponamiento previo. A pesar de esta barrera, seguían pasando por lo menos 8 m3 de agua por segundo a través de un sistema de descarga directa instalado en la parte superior de las compuertas, una cantidad considerable que no posibilitan tener un acceso seguro de maquinaria y personal en el lugar.
Para sortear la situación se desarrolló una maniobra denominada bypass, la cual consistió en instalar un sistema de tuberías que permitió desviar el agua que ingresaba por la GAD a la descarga intermedia y, de allí, hasta el cuenco del vertedero para reincorporarse aguas abajo al cauce normal del río Cauca.
Le puede interesar: Medellín se consolida como ciudad de eventos, en Latinoamérica
A comienzos de 2022, ya teniendo en seco esta parte de la GAD, se tuvo acceso a las compuertas auxiliares (derecha e izquierda) para construir los dos tapones de concreto, de 23 metros de longitud y 14 metros de altura. Esta labor por su debida gestión ambiental, precisión y condiciones atmosféricas para obtener un buen fraguado del concreto, tardó cuatro meses y ameritó a lo largo de este último tiempo, el esfuerzo y dedicación de aproximadamente 600 colaboradores, entre funcionarios de EPM y sus empresas contratistas.
